WG2.0

nur noch
wenige Plätze

Qualitas Oranje Huis

Ruhlsdorfer Straße 95b, 14513 Teltow

Modernes Wohnen, altersgerecht, sicher und trotzdem auf Nichts verzichten! Unser neuer Standort im Orange Huis in Teltow bietet vier neue komfortable Wohngruppen mit lichtdurchfluteten Zimmern im 1. und 2. Obergeschoss und einer perfekten Anbindung nach Berlin, Einkaufsmöglichkeiten und Ärzten. Unser 24-Stunden-Pflegeservice steht unseren Gäste, wie üblich, jederzeit zur Verfügung. Im Erdgeschoss begrüßen wir bis zu 25 Gäste an sechs Tagen in der Woche in unserer neuen Tagespflegestätte.

29

24

06

Qualitas Oranje Huis bedeutet auf niederländisch „orangenes Haus“, was sich in den Farbakzepten der Fassade wiederfindet. Das Oranje Huis erhielt seinen Namen von seinem Schöpfer – dem holländischen Architekten Theo Verburg.

Pflegedienst Qualitas + aiutanda GmbH nimmt hierbei die Rolle des Initiators und Betreibers ein. In Zusammenarbeit mit terra Bau concept Bauträgergesellschaft mbH und Holland Baubetreuung (Architekt Theo Verburg & Investor Ate Kuipers) soll das Projekt im Sommer 2022 einzugsbereit fertiggestellt werden. Weitere Informationen finden Sie hier.

Die Interessentenliste fühlt sich langsam. Wenn auch Sie neugierig geworden sind und mehr über unsere neuen ambulanten Wohngruppen im Oranje Huis erfahren möchten, melden Sie sich gern bei uns!

BLOG:WG2.0 ~ Oranje Huis

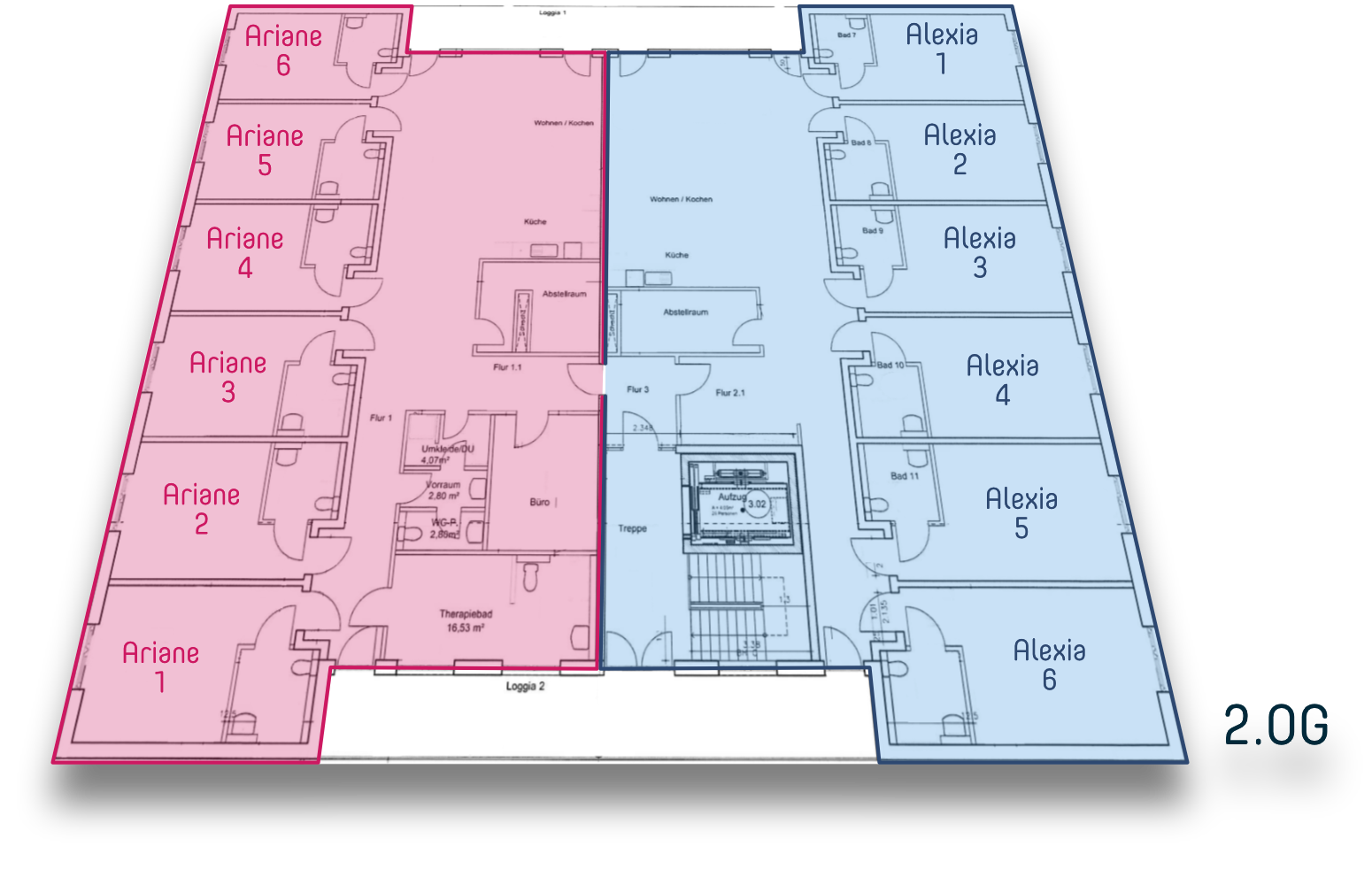

  • 1001′ Auf geht’s ins 3. OG

    Beide Gebäude sind gewachsen: Beim Bauabschnitt 1 erfolgen die Arbeiten im 3. Obergeschoss, der Innenausbau schreitet voran, weitere Fensteranlagen wurden eingebaut. Im zweiten Bauabschnitt sind ebenfalls bereits Fenster und Jalousien im Erdgeschoss (unsere zukünftige Tagesstätte) eingebaut und die Filigrandecke zum 2. OG wurde gelegt. Der visuelle Zusammenhalt beider Gebäude ist nun auch zu sehen: die… Weiterlesen »1001′ Auf geht’s ins 3. OG

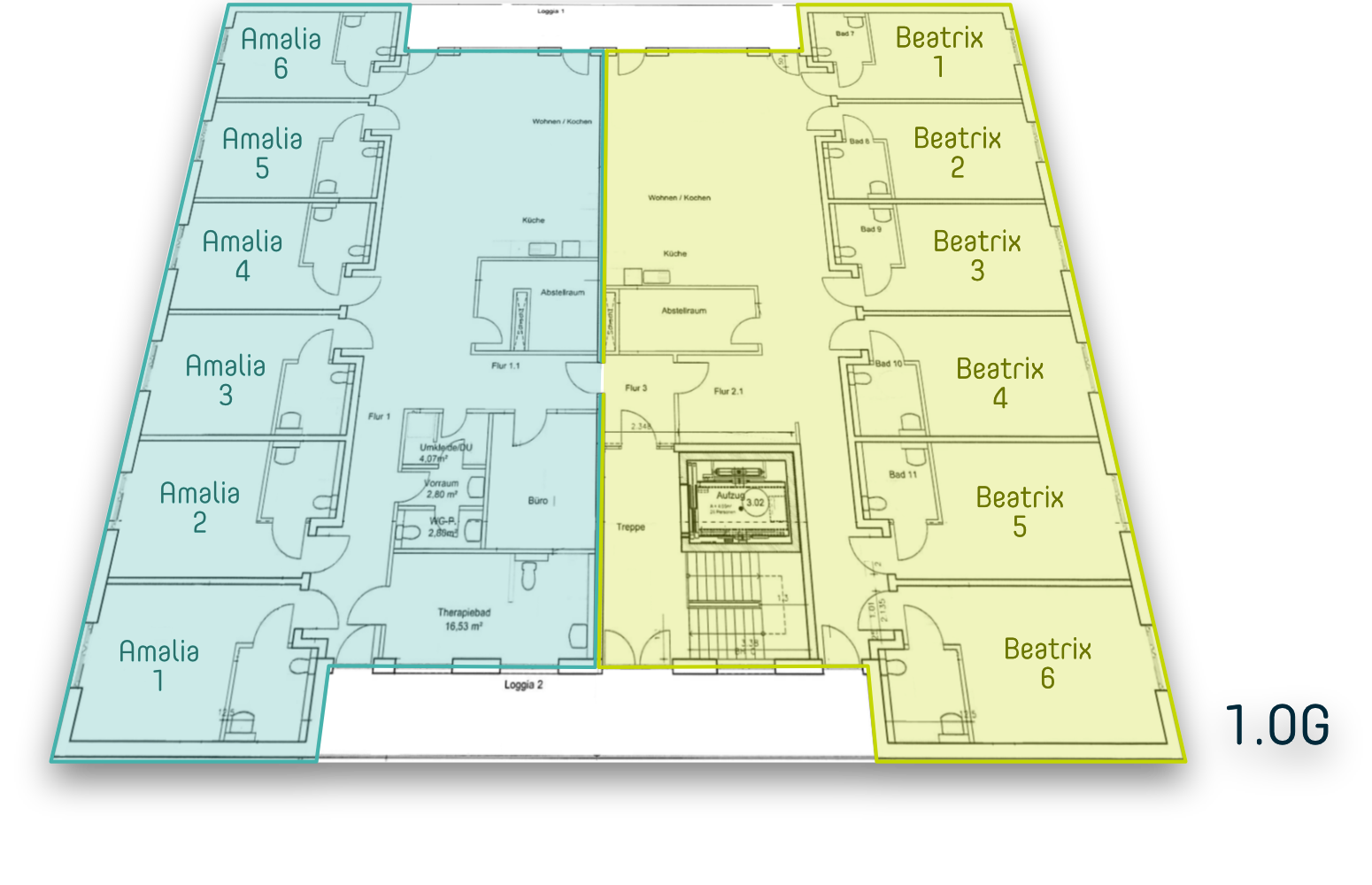

  • 1112′ Innenausbau beginnt.

    Vom Erdgeschoss bis zum ersten Obergeschoss ist der Rohbau komplett fertiggestellt. Unten beginnt bereits der Innenausbau: die Stützträger für die Decke wurden entfernt, die Fenster sind geliefert und der Innenputz wird aufgetragen. Abseits vom Rohbau, können wir nun mit der Elektro- und Küchenplanung fürs erste und zweite Obergeschoss beginnen.


  • 1011′ Unser Bau ist ordentlich gewachsen.

    Es geht endlich voran. Bei unserer heutigen Baustellenbegehung gemeinsam mit unserem Bauleiter Herrn Graap und unserer Projektberatung Frau Naumann konnten wir feststellen, dass unser Objekt einen ordentlichen Schritt gewachsen ist. Dabei durften wir die neue Tiefgarage und den Rohbau der Tagesstätte besichtigen. In der 1. Etage erhielten wir bereits ein Raumgefühl für die zukünftige Wohngemeinschaft… Weiterlesen »1011′ Unser Bau ist ordentlich gewachsen.


  • 1710′ Das zweite EG ist fertig

    Nun ist auch endlich das Erdgeschoss des hinteren Gebäudes fertig. Vorn ist die Decke gelegt und es kann weiter aufwärts gehen.


  • 1109′ EG der Tagesstätte fertig

    Es ist mal wieder Zeit für ein Update. Im vorderen Gebäude ist das Erdgeschoss unsere Tagespflege fertiggestellt worden und die erste Etage eingerüstet. Hier entstehen die ersten zwei Wohngemeinschaften von insgesamt vier. Im hinteren Gebäude entsteht bereits die erste Etage.


  • 2107′ erste Etage komplett

    Wir sind gewachsen!!! Die Decke ist in beiden Bauteilen vom Erdgeschoss zum ersten Obergeschoß geschlossen und die Vorbereitungen für den Fussbodenaufbau und Wände der ersten Etage laufen. Das erste Obergeschoss ist eingerüstet und in der Tiefgarage und derer Einfahrt wird der Innenausbau vorangetrieben.


  • 2206′ Erste Etage – Deckel drauf.

    Der hintere Bauabschnitt (Bau 1) hat bereits die Filigrandecke der ersten Etage erhalten. Bauabschnitt 2 wurde eingerüstet.


  • 1006′ Stahl und Beton ist eine Seltenheit.

    Lieferengpässe gibt es leider weiterhin in vielen Branchen. Insbesondere das Baugewerbe leidet seit längerer Zeit darunter. Holz, Stahl, Beton sind Mangelware. Wir können uns glücklich schätzen, denn notwendige Baumaterialien insbesondere Stahl und Bewährungsmaterial, wurden für Objekt geliefert. Die Arbeiten gehen somit weiter und wir erwarten die Filigrandecke zur ersten Etage. Heißt damit auch ein Rohbaugeschoss… Weiterlesen »1006′ Stahl und Beton ist eine Seltenheit.


  • 1205′ Unsere neue Tagesstätte entsteht


  • 2604′ Stein auf Stein

    Es geht aufwärt: Bei beiden Bauabschnitten werden auf die Filigrandecken die ersten Wände aufgestellt. Jetzt nimmt der Bau Fahrt auf und schon bald lassen sich die Grundrisse erkennen.
